Каждый проект — это цепочка взаимосвязанных задач, где задержка в одном участке может повлиять на всю работу.

Метод критического пути — от англ. Critical Path Method, сокращенно CPM — помогает определить, какие задачи критичны, а какие можно выполнить параллельно, чтобы уложиться в сроки.

В основе метода лежит сетевой подход: задачи отображаются в виде специальной диаграммы, где видно начало, последовательность и конец проекта. Так можно заранее рассчитать временные рамки, определить приоритеты и спланировать ресурсы.

В этой статье расскажем, как пошагово применить метод критического пути на практике и покажем на примерах, как CPM помогает избегать срывов дедлайнов и влияет на успех реализации проектов. Материал будет полезен проектным менеджерам, руководителям проектов и всем, кто хочет управлять сроками, а не просто их фиксировать.

Метод CPM: что важно знать для планирования работы

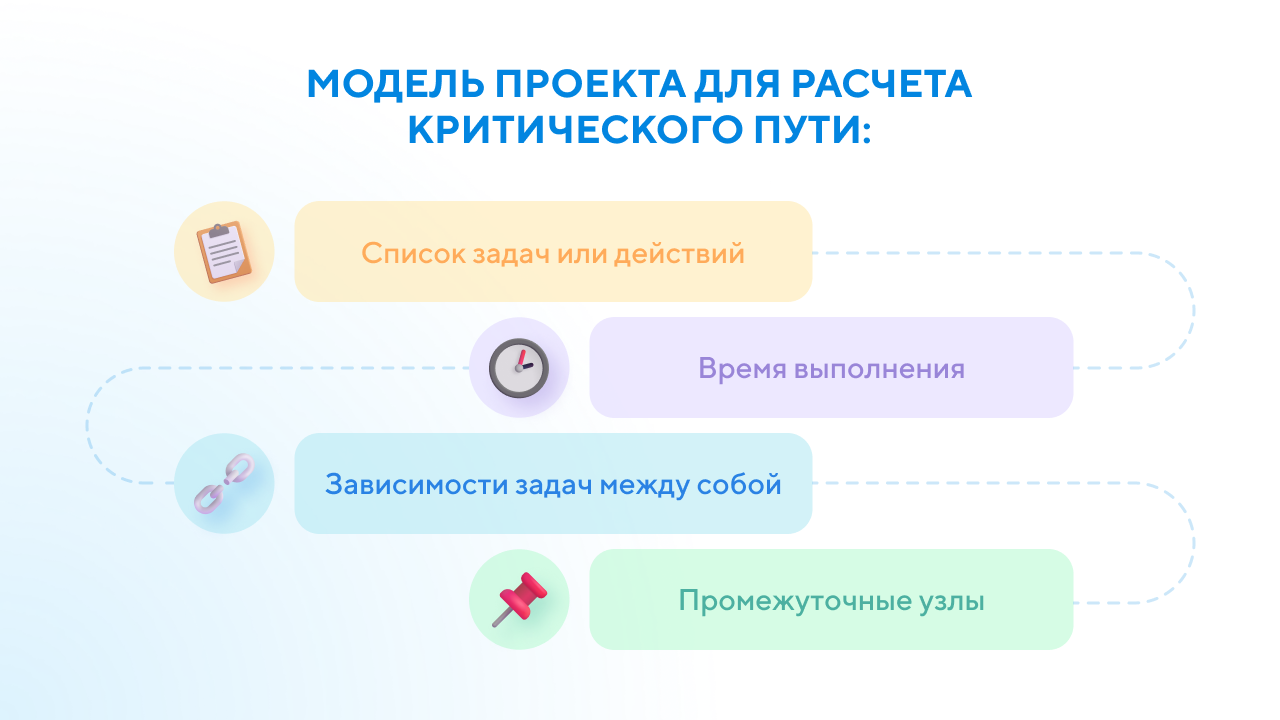

Расчет критического пути

Метод критического пути — это метод планирования, который используется для определения самой длинной последовательности задач в проекте. Впервые методику разработали в конце 1950х годов компания DuPont для планирования строительства химических заводов совместно с корпорацией Remington Rand для оптимизации капитального ремонта. После этого CPM быстро получил распространение благодаря своей точности и наглядности.

Критическая цепь в методе CPM означает задачи, задержка которых напрямую влияет на завершение проекта. Наглядный пример: представьте, что строите офисное здание. Строительство фундамента, каркаса и кровли — это критические задачи. Если фундамент задержится на неделю, это автоматически сдвигает весь график. А задачи вроде отделки или внутренней проводки можно частично выполнять параллельно, не сдвигая финальную дату завершения проекта.

Здесь и вступает в игру анализ критических задач: он показывает, где можно позволить себе временные запасы, а где — нет. Такой подход используется для процессов планирования в строительстве, IT, производстве, разработке продуктов, маркетинге и других областях.

Метод включает использование дополнительных визуальных инструментов — например, диаграммы Ганта или диаграммы PERT, которые помогают визуализировать проект и упростить понимание временных рамок для отдельных операций. Такие инструменты позволяют не только видеть текущий статус задач, но и автоматически пересчитывать график при изменениях.

В результате использование метода CPM помогает бизнесу управлять проектами на всех этапах: от начальных расчетов до контроля выполнения и анализа результатов. Такой подход особенно эффективен в условиях, где важно соблюдать сроки, оптимизировать затраты и учитывать влияние каждой задачи на итог проекта.

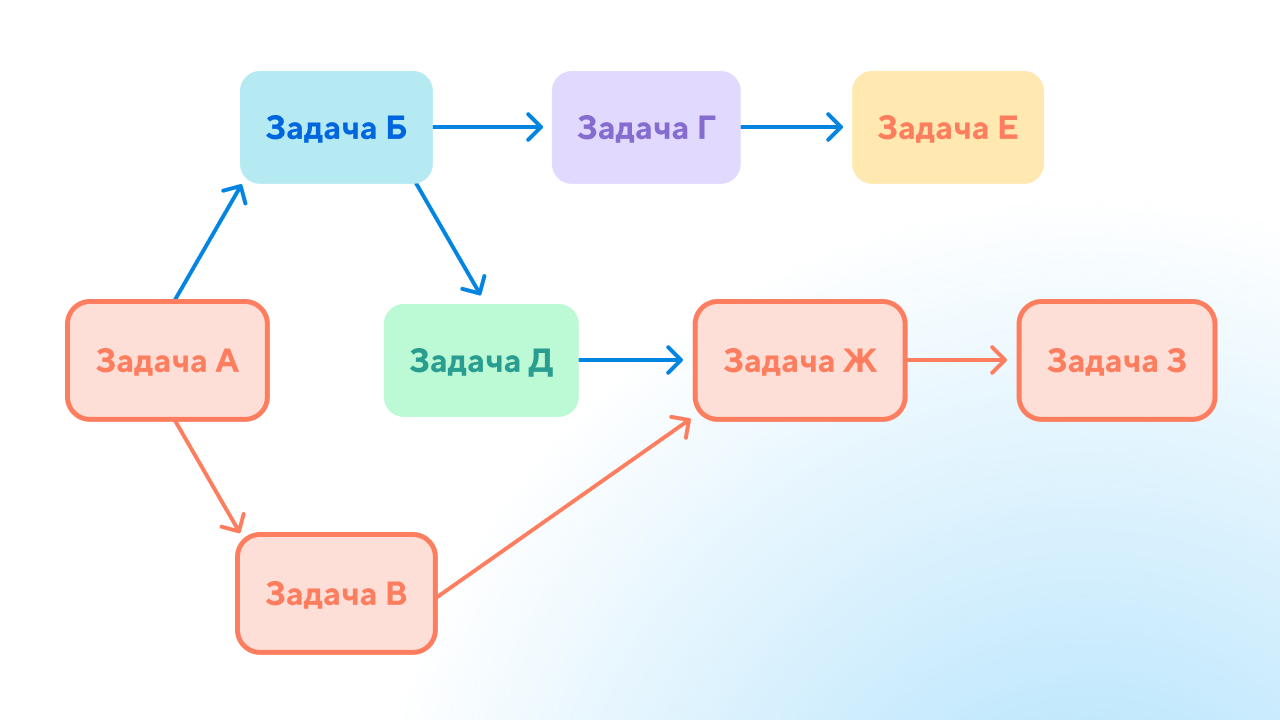

Последовательность построения сетевой диаграммы СРМ

Важный этап метода CPM заключается в визуализации проекта как сетевой диаграммы. С его помощью легко определить, какие задачи идут строго друг за другом без временных резервов, а какие — параллельно. Обычно для этого применяются специальные программы, о которых расскажем ниже.

Выделяют такие этапы:

  1. Определяются все задачи проекта.
  2. Определяются зависимости: какая задача начинается только после завершения другой.
  3. Определяются сроки для каждого этапа.
  4. Строится сетевая диаграмма.
  5. Выявляются критические цепочки.
  6. Рассчитываются временные запасы и даты завершения.

В итоге вы получаете общий график в виде визуальной схемы, где видно начало, последовательность и конец проекта, а также потенциальные возможные задержки.

Два способа отображения диаграммы CPM

При построении сетевых графиков используют два подхода:

  • Вершина-работа (Activity-on-Node, AON) — задачи располагаются в узлах графа, а стрелки показывают зависимости. Это самый популярный вариант, который поддерживают почти все программные средства.
  • Вершина-событие (Activity-on-Arrow, AOA) — операции обозначаются стрелками, а узлы — это события (начала или окончания работ). Такой способ сложнее для чтения, но иногда применяется в логистике и производстве.

Для большинства проектов оптимальным считается AON. Он интуитивно понятен и легко трансформируется в диаграмму Ганта.

CPM как основной инструмент управления проектами и анализа

Метод критического пути

Анализ критических задач помогает менеджерам, предпринимателям и руководителям бизнеса:

  • Определить ключевые этапы проекта.
  • Выявить возможные риски и задержки.
  • Оптимизировать распределение ресурсов.

Пример: в IT-проекте по внедрению CRM-системы важно вовремя настроить базу данных и провести обучение сотрудников. Любая задержка в этих шагах сдвигает весь график. А задачи вроде заполнения шаблонов или настройки отчетов можно выполнять параллельно.

Что дает анализ на практике? Руководитель получает ответы на три вопроса:

  1. Где нельзя допускать сбоев?
  2. Какие задачи имеют запас по времени?
  3. Что произойдет, если увеличить ресурсы на критическом участке?

Без такого анализа менеджеры часто распределяют внимание равномерно по всем задачам. В результате может оказаться, что ресурсы уходят на второстепенные работы, а критический путь остается без контроля. Это одна из главных причин срыва дедлайнов.

CPM и диаграмма Ганта

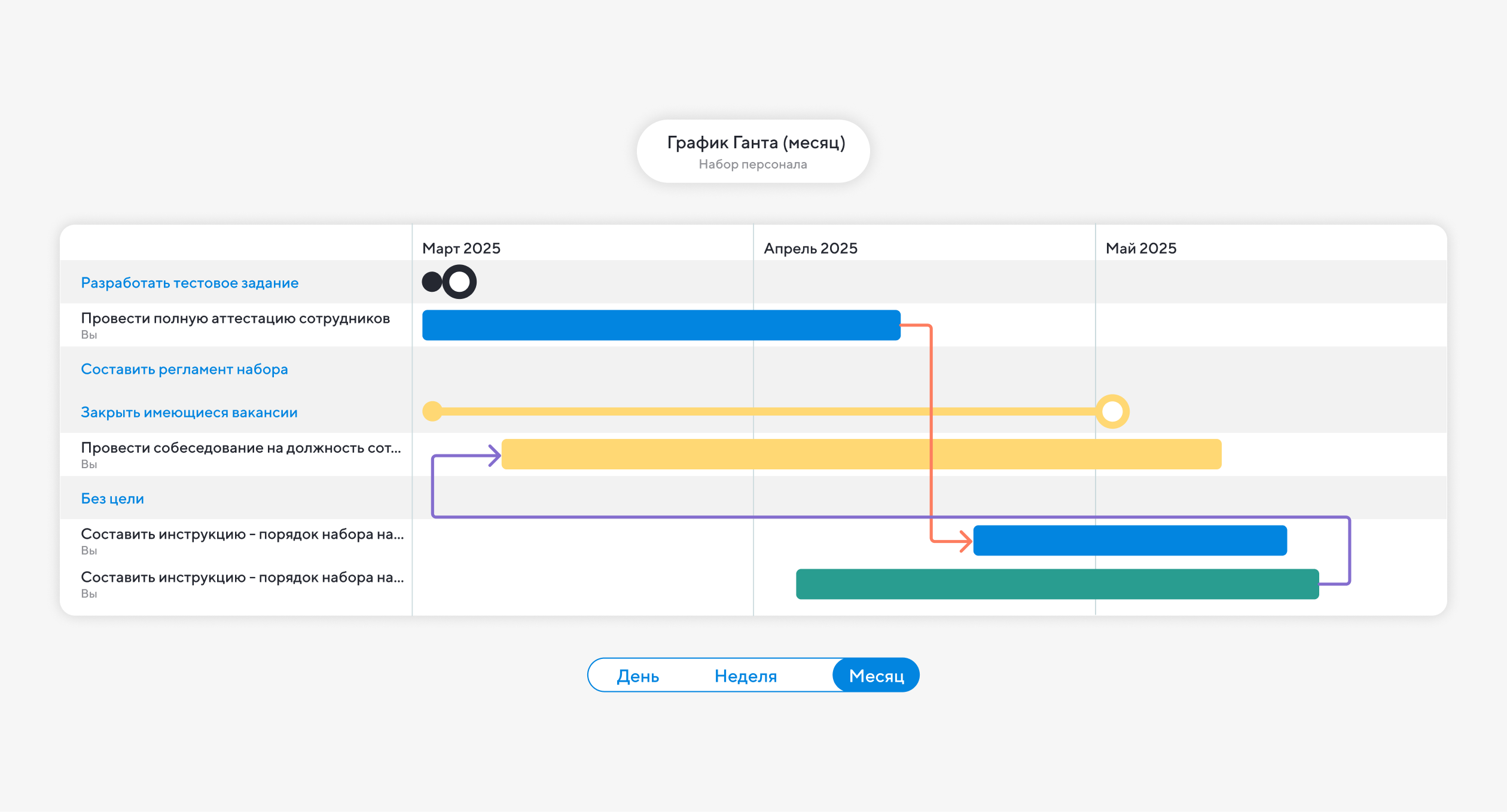

Диаграмма ганта

Сетевые графы и CPM часто дополняют диаграммы Ганта — горизонтальные графики, показывающие длительность задач во времени. Они наглядно отображают:

  • Начало и окончание задач.
  • Временные резервы.
  • Критические задачи и даты завершения.

Диаграммы Ганта позволяют визуализировать проект, определить последовательность этапов, спланировать ресурсы и контролировать выполнение на каждом шаге. Однако у них есть ограничение: при большом количестве зависимостей Гант становится перегруженным. В таких случаях лучше использовать сетевой граф для анализа и Гант — для презентации команде общих сроков выполнения.

Практическое применение: пример проектного плана

Представим, что ваша команда запускает маркетинговый проект.  В нем есть такие шаги:

  1. Анализ рынка и конкурентов.
  2. Разработка контент-плана.
  3. Создание материалов.
  4. Настройка рекламных каналов.
  5. Тестирование и запуск кампании.

В CPM-диаграмме видно, что анализ рынка и разработка плана — критические задачи. Любая задержка здесь повлияет на все последующие этапы. А создание материалов и тестирование можно выполнить частично параллельно, используя временные запасы.

Если визуализация проекта выполнена корректно, команды получают не просто общий график, а инструмент для оценки возможных рисков и влияния отдельных задач на сроки завершения проектов.

Все в одном месте

Как построить сетевую диаграмму: самый простой алгоритм

Построение диаграммы — первый шаг в использовании метода. Схема визуализирует проект как граф, где узлы обозначают события, а стрелки — операции с указанием длительности.

Шаг 1: Определение задач и зависимостей

Составьте список всех действий, необходимых для реализации проекта на основе исходных данных. Для каждой задачи определите:

  • Продолжительность выполнения в часах, днях, неделях и т.д.
  • Предшествующие операции, без завершения которых нельзя начать текущую.
  • Последующие задачи, зависящие от результата.

Шаг 2: Расчет ранних и поздних дат

Определите два ключевых параметра для каждого события:

  • Раннюю дату начала/окончания — минимально возможный срок при идеальном выполнении
  • Позднюю дату — максимально допустимый срок без срыва общего дедлайна

Расчет ведется «методом эстафеты»: от начального события к конечному для ранних дат, и в обратном направлении — для поздних.

Шаг 3: Выявление критического пути

Критическими называются задачи, у которых разница между поздней и ранней датой равна нулю. Именно они образуют критическую цепь — самый длинный маршрут в сетевом графике. Любые изменения длительности на этом участке повлияют на срок завершения всего проекта и срывают дедлайны.

Формула для расчета резерва времени (float): Резерв = Позднее окончание – Раннее окончание.

Если резерв = 0, задача попадает в критический путь.

Концепция метода лежит в понимании, что не все задачи равны: одни влияют на общий график и называются критическими, а другие имеют временные запасы и могут выполняться параллельно. CPM помогает менеджеру и команде сосредоточиться на важных задачах, определить приоритеты и оптимизировать ресурсы. Это особенно важно в некоторых проектах со значительных количеством операций, где ошибка в планировании может привести к росту затрат и срыву дедлайнов. Использования CPM позволяет выбрать оптимальным сценарий выполнения, сократить рисков задержки и повысить эффективность управления.

CPM и PERT: в чем разница и когда что применять

PERT (Program Evaluation and Review Technique) — методика, разработанная параллельно с CPM для анализа проектов с высокой степенью неопределенности.

Основное отличие:

  • CPM использует детерминированные оценки (одна длительность на задачу).
  • PERT применяет вероятностный подход (включает три оценки: оптимистичная, пессимистичная, наиболее вероятная).

Формула в методе PERT: Ожидаемая длительность = (Оптимистичная + 4 × Наиболее вероятная + Пессимистичная) / 6)

Оба метода используются для планирования, но итоговый выбор зависит от контекста. Для строительных и производственных проектов с предсказуемыми процессами подходит CPM. Для НИОКР, стартапов или тестирования новых продуктов эффективным инструментом становится PERT. Современные программные решения часто объединяют возможности обоих подходов, позволяя гибко настраивать расчеты при любых изменениях.

Прозрачная система управления проектами

Как автоматизировать расчет критического пути: роль программных систем в управлении

Ручной расчет CPM для проектов со 100+ задачами — трудоемкий процесс. Программный инструмент позволяет автоматически оценить зависимоси, строить диаграммы, пересчитывать сроки при изменениях и визуализировать критический путь на диаграмме Ганта.

Современные системы управления проектами, такие как Projecto, интегрируют методологию CPM в удобный интерфейс и помогают командам:

  • Создать иерархическую структуру задач
  • Задавать сроки операций и выявить критические операции
  • Отслеживать прогресс и результаты в реальном времени
  • Получать уведомления о возможных задержках
  • Управлять ресурсами команды, учитывая нагрузку
  • Рассчитать критический срок и снизить риски задержки

Важно, что Projecto предоставляет не только планирование, но и документооборот, чаты для обсуждения задач и мобильные приложения для работы. Это делает систему универсальным решением для компаний, которые применяют метод критического пути в различных сферах — от производства до маркетинга.

Практические советы: как сделать CPM и избежать типичных ошибок

Чтобы применение метода приносило реальную пользу, а не стало работой ради работы, рассмотрите несколько практических советов:

  1. Не переоценивайте точность оценок. Даже при использовании CPM закладывайте временные резервы для некритических задач. Практикой подтверждается, что это снизит риск срыва сроков при непредвиденных обстоятельствах, особенно при работе с минимальных исходными данными на старте проекта.
  2. Регулярно обновляйте данные. Критический путь может измениться в процессе выполнения и даты окончания отдельных этапов сдвинутся. Пересчитывайте график при завершении ключевых этапов, изменении длительности задач или изменении временных оценок — это поможет выявить проблемы на ранней стадии.
  3. Фокусируйтесь на критических задачах, но не игнорируйте остальные. Задержка в некритической операции при исчерпании резерва может перевести ее в критическую зону. Особенно, если задерживаются сразу несколько параллельных операций.
  4. Используйте визуализацию. Диаграммы и графики показывают зависимости нагляднее таблиц. Projecto, например, предоставляет несколько вариантов отображения: канбан, Гант, сетевые схемы — выбирайте подходящий под задачу и визуализируйте свой проект.Канбан-доска
  5. Интегрируйте CPM с дополнительными методологиями. В гибких проектах сочетайте сетевое планирование с итеративными подходами. Это позволяет сохранять гибкость, не теряя контроля над сроками.

Итоги: стоит ли рассчитывать на такой инструмент как CPM

В мире существуют разные методы оценки, которые определяют срок и оптимизируют работу. Метод критического пути — это проверенная практика, которая позволяет команде планировать реалистично, контролировать прогресс и реагировать на изменения в операциях по ходу работы. Несмотря на появление новых методологий, CPM сохраняет актуальность благодаря четкой логике, возможности автоматизации и универсальности. Такая модель позволяет сделать управление проектами предсказуемым уже на этапе планирования, особенно, когда над проектом работают сразу несколько подразделений.

CPM предполагает четкую последовательность задач, позволяет менеджеру проектов определить, какие элементы проекта являются критическими, а какие — нет в разных ситуациях. Если посмотреть глубже, цели CPM заключаются не только в расчетах, но и в управлении реальными процессами. Метод помогает не просто построить визуальный график, а выстроить последовательность действий так, чтобы проект был завершен вовремя и без лишних затрат, сосредоточившись на важных задачах. Диаграммы становятся не только инструментом планирования, но одним из ключевых инструментов для принятия конкретных решений и достижения максимальных результатов.

Метод критического пути позволяет менеджеру проектов и руководителю бизнеса изменить планы на любом этапе без хаоса. Первоначальные расчеты можно скорректировать при получении новых данных и управлять рисками в режиме реального времени. Использования CPM помогает бизнесу сократить затраты при управлении сложными проектами, потому что ресурсы направляются на критическую цепочку, а не распыляются. Затраты на внедрения метода окупаются за счет сокращения простоев и предсказуемости сроков.

Для руководителей, которым требуется повысить эффективность управления, освоение CPM — инвестиция в профессиональный рост и технику управления. А использование современных платформ, таких как Projecto, делает внедрение метода и оценку рисков быстрым и доступным даже для небольших команд, при этом не требуют сложных интеграций.

Главное — помнить: никакой инструмент не заменит здравого смысла и опыта и не сделает риски нулевыми. CPM дает данные для принятия решений, но окончательный выбор стратегии остается за менеджером. Анализируйте, адаптируйте, действуйте — и проект будет выполнен в срок.
